    五年來,我縣水利建設取得巨大成就,先后上馬了一大批水利建設工程,投資量逾10億元。特別是2009年以來,全縣投入6.53億元,加快重點水利工程建設,大大提高我縣防洪抗災能力和農業生產條件。其中:縣城防洪1億元,黃江大堤1.18億元,公平水庫加固工程1.54億元,朝南山水庫2480萬元,朝陽水庫1500萬元,平龍水庫1380萬元,紅花地輸水管道1800萬元,18個鎮、場農村飲水安全工程2.1億元。

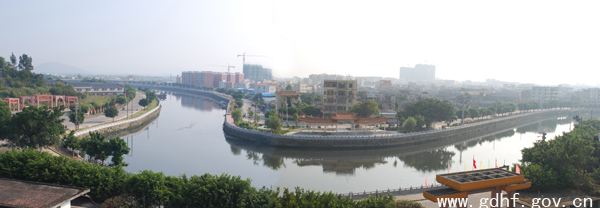

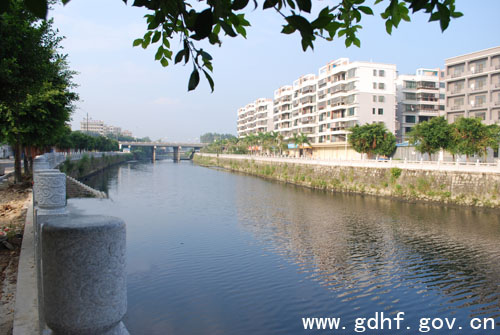

    海豐縣龍津河整治工程簡介
   龍津河發源于縣境內蓮花山脈,全程15公里,是海豐人民的母親河。歷年來,由于兩岸生產生活污水直接入河,且上游水源嚴重缺乏,導致縣城龍津河水質污染,河道阻塞,嚴重影響了群眾的生產、生活和健康。對此,縣委、縣政府高度重視,把整治龍津河作為建設宜居城市、構建和諧社會一項重大的民心工程,按照“總體規劃、分期實施、沖截結合、標本兼治”的原則,全面開展整治。


    該工程計劃總投資約1.38億元,計劃分三年二期進行治理。第一期整治工程投資約8000萬元,主要是引水沖污、 清淤清障、美化綠化和截污排污。第二期整治工程投資約5800萬元,啟動公平水庫引水沖污工程,計劃鋪設長12公里、口徑1.5米的引水管道,新建提水泵站1座和調節水閘1座,引入公平水庫水進行沖污。自2010年10月工程啟動建設以來,已投入建設資金約2600萬元,完成了紅花地水庫引水閘、竹仔坑水庫調水閘的建設;竹仔坑水庫至攔河壩河道清淤清障;二環路南橋上游部分河段清淤5.8萬立米;南橋東岸混凝土路面1公里;攔河壩至324國道南橋全長約9公里河段兩側建設花崗巖石板護欄等首期項目,現正在進行西岸1.4公里的混凝土路面澆筑和河道兩側景觀綠化。


    龍津河整治工程是我縣的城市名片工程。工程完成后,將進一步優化縣城自然生態人居環境,促進人與水和諧相處,美化、亮化城市生態人居景觀,成為縣城集“防洪、商貿、文化娛樂、觀光休閑”于一體的城市景觀新亮點。

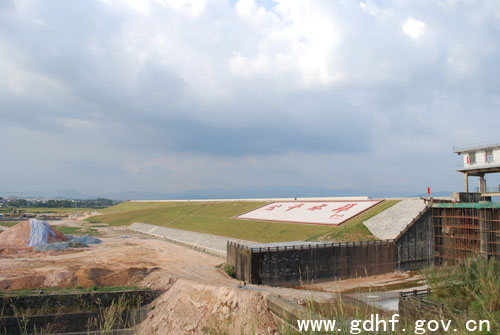

    千里海堤加固達標工程

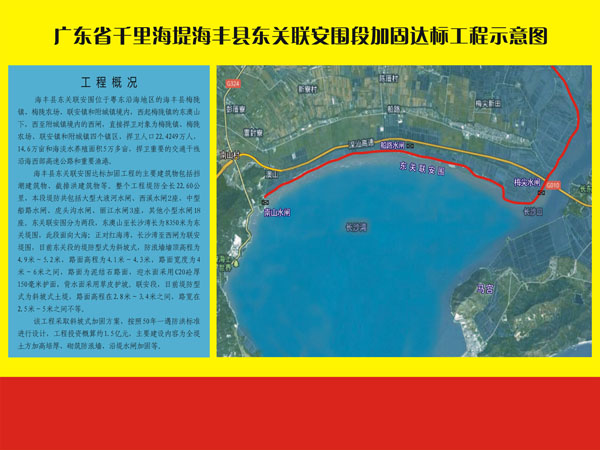

    千里海堤加固工程為省重點民生工程,于2011年10月28日在我縣舉行啟動儀式,并正式動工。我縣范圍內建設任務102公里,總投資5.1億元。首期工程東關聯安圍大堤,西起梅隴鎮東澳山下,東至附城鎮境內的西閘,直接捍衛梅隴鎮、梅隴農場、聯安鎮和附城鎮四個鎮場,捍衛人口22萬人,農田14.6萬畝和海淡水養殖面積5萬多畝,捍衛重要的交通干線沿海西部高速公路和重要漁港。


    首期達標加固工程的主要建筑物包括擋潮建筑物、截排洪建筑物等,全長22.60公里,包括大型大液河水閘、西溪水閘2座,中型船路水閘、虎頭山水閘、麗江水閘3座,其他小型水閘18座。該工程采用斜坡式加固方案,按照50年一遇防洪標準進行設計,工程投資概算約1.5億元,主要建設內容為全堤土方加高培厚、砌筑防浪墻、沿堤水閘加固等。

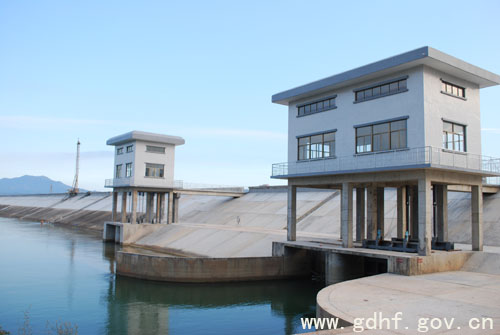

    公平水庫除險加固工程
    公平水庫除險加固工程列入省水利專項,設計總投資1.5億元,其中省級撥款1.24億元。我縣按照“高標準設計、高質量建設、高要求管理、確保防洪供水安全”的總體建設方針,切實做好除險加固工程建設管理,順利完成了各項除險加固工程項目。


    該工程于2010年初開工,經過近兩年的緊張施工,至2011年10月底,累計投入建設資金8480萬元,完成工程項目建設任務近90%。目前,主體工程已按計劃完成,其中:土石方62萬立方米,砼8700立方米;渠首發電輸水涵改建、飛馬灌溉輸水涵套管加固、主壩、一副壩護坡棱體、排水溝筑建、舊10孔廢棄泄洪閘充填灌漿,主壩、一副壩壩體培厚加高土方加固,自動化信息管理系統中心控制室等建設項目已完成,將大大提高了水庫蓄水、供水、防洪、灌溉能力。
